Jak zmapovat firemní proces před digitalizací: od poptávky po fakturu

Jak zmapovat firemní proces před digitalizací: od poptávky po fakturu

Digitalizace nezačíná výběrem CRM nebo ERP. Nejdřív je potřeba zachytit, jak firma skutečně pracuje: kde proces začíná, kdo za jednotlivé kroky odpovídá, kde se přepisují data a proč se zakázka někdy zastaví. Praktický postup ukazuje mapování procesu od první poptávky až po předání a fakturaci.

Obsah článku
  1. Proč nezačínat výběrem systému
  2. Kde proces začíná a kde končí
  3. Jak zmapovat současný stav od poptávky po fakturu
  4. Ilustrační tok jedné zakázky
  5. Co zaznamenat u každého kroku
  6. Jak najít skutečná úzká místa
  7. Co digitalizovat jako první
  8. Jak navrhnout budoucí stav bez zbytečné složitosti
  9. Jak návrh ověřit s týmem
  10. Co má být výsledkem procesního mapování
  11. Závěrečný checklist
  12. Shrnutí: nejdřív pochopit práci, potom vybírat technologii
  13. Zdroje a metodika

Firma může vědět, že současný způsob práce přestává stačit, a přesto nemusí být připravená vybrat nový systém. Poptávky přicházejí z několika míst, nabídky vznikají v tabulkách, podklady k realizaci jsou v e-mailech a změny ze zakázky se řeší v telefonu. Každý díl může samostatně fungovat, ale mezi jednotlivými kroky se ztrácí souvislosti.

Právě proto digitalizace nezačíná seznamem funkcí CRM nebo ERP. Nejdřív je potřeba zachytit, jak firma skutečně pracuje: co proces spouští, kdo přebírá odpovědnost, jaké informace potřebuje a co musí předat dál. Až potom lze rozumně rozhodnout, který krok sjednotit, který odstranit a který automatizovat.

Procesní mapa nemusí být složitý diagram pro analytiky. U menší stavební, servisní nebo facility firmy často stačí přehledný tok od poptávky po fakturu doplněný o odpovědnosti, data, nástroje a nejčastější výjimky.

Proč nezačínat výběrem systému

Nový software může zrychlit dobře navržený proces. Stejně snadno ale může upevnit zbytečné kroky, nejasné odpovědnosti nebo dvojí evidenci. Když firma před nasazením systému neví, kde vzniká správný záznam o poptávce a kdo má hlídat další krok, samotná automatizace tuto nejistotu neodstraní.

Mezinárodní organizace ISO popisuje proces jako soubor vzájemně propojených činností, které používají vstupy k dosažení zamýšleného výsledku. Vstupem přitom nemusí být jen materiál. Může jít také o data, informace nebo znalosti. Pro praktické mapování to znamená, že nestačí zakreslit, kdo komu zavolá. Je potřeba zachytit také to, jaký podklad člověk dostane, kde ho najde a podle čeho pozná, že jeho část práce skončila.

Dobrá mapa současného stavu odpovídá na tři základní otázky:

  • Jak práce probíhá ve skutečnosti, ne jen podle představy vedení?

  • Kde se čeká, přepisuje, dohledává nebo rozhoduje bez potřebných informací?

  • Která změna přinese užitek bez nutnosti předělat celou firmu najednou?

Kde proces začíná a kde končí

První mapa má mít jasnou hranici. Příliš široké zadání typu „zmapovat celou firmu“ rychle vytvoří nepřehledný dokument. Pro stavební nebo servisní firmu je použitelnější jeden konkrétní tok: například od přijetí poptávky do vystavení konečné faktury.

Začátek procesu tvoří jednoznačný spouštěč. Může jím být odeslaný webový formulář, telefonát, doporučení stávajícího zákazníka nebo pravidelný servisní termín. Konec musí být stejně konkrétní: zakázka je předaná, změny jsou schválené, podklady jsou uložené a fakturace má vše potřebné.

Mezi těmito body vznikají menší navazující procesy. Evidence poptávek a klientů řeší první kontakt a další obchodní krok. Realizace už potřebuje termíny, odpovědnosti, dokumenty a kontrolu změn v rámci řízení zakázek a projektů. Procesní mapa musí ukázat hlavně předání mezi těmito částmi.

Jak zmapovat současný stav od poptávky po fakturu

Mapování začíná skutečným případem, který firma nedávno dokončila nebo právě řeší. Obecná debata snadno sklouzne k tomu, jak by práce měla probíhat. Konkrétní zakázka ukáže, odkud přišel kontakt, kdo doplnil zadání, kde vznikla nabídka a jak se změna z terénu dostala do fakturace.

Následující tabulka je ilustrační rámec. Jednotlivé řádky se mají upravit podle reálné práce firmy.

KrokSpouštěčPožadovaný výstupOdpovědnostTypické místo evidenceRiziko
Přijetí poptávkyFormulář, telefon nebo e-mailÚplný záznam a další krokObchod nebo kancelářE-mail, poznámka, CRMKontakt zůstane bez vlastníka
Upřesnění zadáníNová poptávkaRozsah, místo, termín a podkladyObchodník nebo technikTelefon, kalendář, formulářChybějící informace pro nacenění
NabídkaOvěřený rozsahSchválená nebo odmítnutá nabídkaRozpočtář nebo majitelTabulka, dokument, e-mailVíce verzí a chybějící follow-up
Předání do realizacePřijatá nabídkaKompletní zadání zakázkyVedoucí zakázkyE-mail, disk, zakázkový systémZtráta dohodnutých podmínek
Realizace a změnyZahájení práce nebo nový požadavekDoložený stav a schválená změnaVedoucí zakázky a tým v terénuChat, fotky, zápis, systémVícepráce zůstanou bez schválení
Předání a fakturaceDokončená práceProtokol, podklady a fakturaVedoucí zakázky a účetníDokumenty a účetní systémHotová práce čeká na doklady

Ilustrační tok jedné zakázky

Servisní firma přijme přes web poptávku na čištění a lokální opravu střechy. Kancelář založí kontakt, místo realizace a další úkol. Technik při prohlídce doplní fotografie a rozsah práce. Rozpočtář z těchto podkladů připraví nabídku a po jejím schválení předá vedoucímu zakázky jednu platnou verzi zadání.

Během realizace se objeví poškozený okap, který původní nabídka neobsahovala. Změna dostane vlastní záznam, cenu, odpovědnou osobu a potvrzení zákazníka. Po dokončení se k zakázce uloží fotografie, předávací protokol a schválená změna. Účetní tak nemusí zjišťovat v chatu, zda lze vícepráci fakturovat.

Procesní mapa u tohoto příkladu neřeší pouze šest políček se šipkami. Ukazuje také, kde vzniká jediná platná verze nabídky, kdo může potvrdit změnu a který dokument uvolní fakturaci.

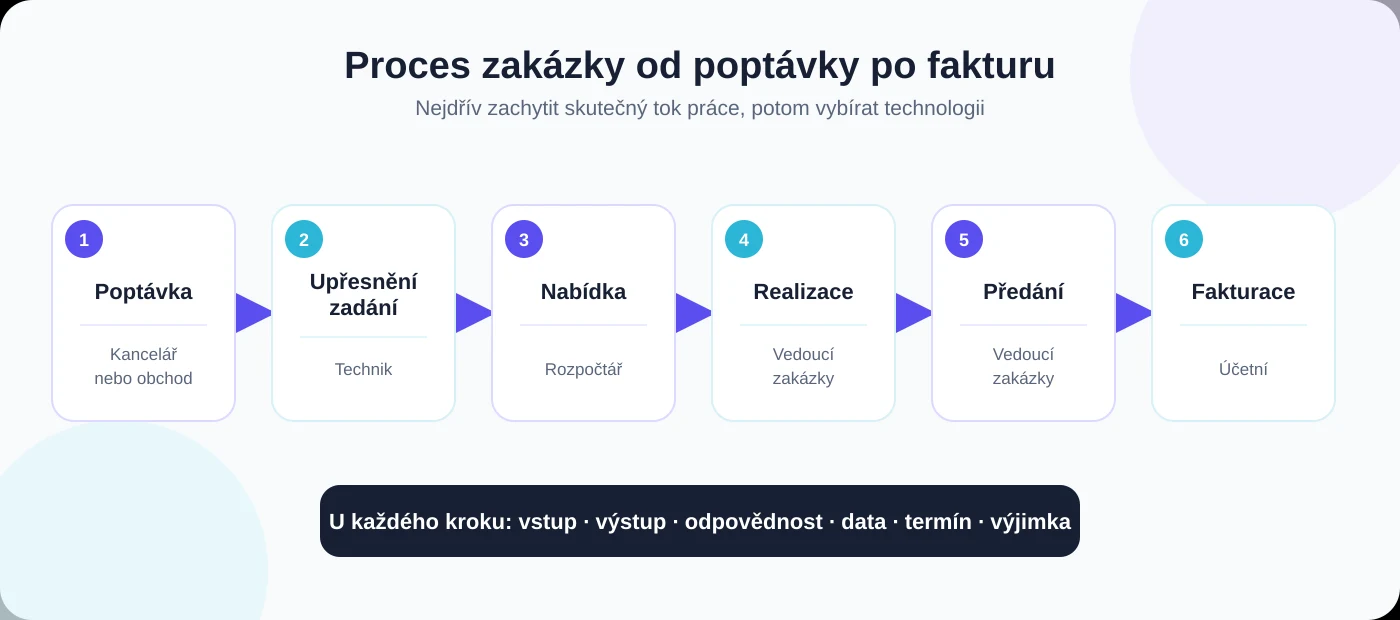

Procesní mapa zakázky od přijetí poptávky po vystavení faktury.Ilustrační tok zakázky od přijetí poptávky přes nabídku a realizaci až po předání a fakturaci.

Co zaznamenat u každého kroku

Každý krok má být popsán stejným způsobem. Díky tomu lze jednotlivá místa porovnat a rychle poznat, kde chybí vlastník, vstup nebo jasný výstup.

  • Spouštěč: událost, která krok zahájí. Nestačí formulace „někdy potom“.

  • Vstup: informace, dokument, materiál nebo rozhodnutí potřebné k práci.

  • Činnost: co se skutečně provádí, včetně ručního přepisování a kontrol.

  • Výstup: ověřitelný výsledek, po kterém může navázat další člověk.

  • Odpovědnost: konkrétní role, která hlídá dokončení a další krok.

  • Místo evidence: zdroj, ve kterém je uložena platná informace.

  • Termín: kdy má krok skončit a co upozorní na prodlení.

  • Výjimka: situace, která mění standardní postup.

Pro první mapu stačí obdélníky, šipky a rozdělení podle odpovědných rolí. Pokud má proces více větvení nebo se bude předávat dodavateli systému, lze později použít BPMN. Object Management Group definuje BPMN jako standardní grafickou notaci pro popis firemních procesů, která má být srozumitelná obchodním uživatelům a současně dostatečně přesná pro technickou realizaci. Malá firma ale nemusí začínat úplnou sadou symbolů. Důležitější je shoda týmu na tom, co jednotlivé kroky znamenají.

Jak najít skutečná úzká místa

Problém nebývá jen v nejpomalejší činnosti. Často leží v předání mezi dvěma lidmi nebo systémy. Obchodník považuje nabídku za uzavřenou odesláním, zatímco vedoucí zakázky čeká na potvrzení rozsahu. Technik odešle fotky do skupinového chatu, ale nikdo je nepřipojí k zakázce. Účetní dostane informaci o dokončení bez schválených změn.

Při kontrole mapy pomáhají čtyři typy signálů:

  • Čekání: krok nemá termín, další úkol nebo jasného příjemce.

  • Přepisování: stejný kontakt, částka nebo termín vzniká na více místech.

  • Dohledávání: správná verze dokumentu závisí na paměti konkrétního člověka.

  • Opakovaná výjimka: improvizovaný postup se používá tak často, že se stal běžnou součástí procesu.

Součástí mapování mají být také osobní údaje a přístupy. Evropská komise a Evropský sbor pro ochranu osobních údajů zdůrazňují princip ochrany již při návrhu a ve výchozím nastavení. Prakticky to znamená určit, které údaje jsou pro krok skutečně nutné, kdo k nim potřebuje přístup a jak dlouho mají být uchovány. Procesní mapa nemá kopírovat celé klientské databáze. Stačí označit kategorie dat, jejich účel a místo uložení.

Co digitalizovat jako první

Seznam problémů bývá po mapování delší než rozpočet a kapacita týmu. První krok proto nemá vybírat nejnovější technologie, ale kombinace provozního dopadu a proveditelnosti.

KritériumKontrolní otázkaSignál vyšší priority
DopadOvlivňuje problém zákazníka, termín nebo peníze?Zastavuje zakázku nebo oddaluje fakturaci
ČetnostJak často situace nastává?Opakuje se u většiny zakázek
RizikoCo se stane při chybě nebo opomenutí?Vznikne spor, ztráta podkladu nebo neodsouhlasená práce
NáročnostKolik rolí, dat a nástrojů se musí změnit?Změnu lze bezpečně ověřit na jednom toku

Matice není výpočet návratnosti. Je to pomůcka pro společné rozhodnutí. Vhodný první kandidát mívá vysoký dopad, opakuje se a současně nevyžaduje jednorázovou výměnu všech nástrojů. Může jít například o jednotný záznam nové poptávky, předání schválené nabídky do realizace nebo evidenci změn rozsahu.

Jak navrhnout budoucí stav bez zbytečné složitosti

Teprve po popisu současného procesu vzniká návrh budoucího stavu. Každý krok má projít čtyřmi otázkami:

  1. Lze krok úplně odstranit?

  2. Lze ho zjednodušit nebo spojit s jiným krokem?

  3. Má být informace uložena na jednom společném místě?

  4. Je krok dostatečně jasný a opakovatelný pro automatizaci?

Například webová poptávka nemusí pokračovat ručním přepisem do tabulky. Může rovnou vytvořit záznam, přiřadit odpovědnou osobu a založit termín první reakce. Automatizace ale dává smysl až ve chvíli, kdy je jasné, která pole jsou nutná, kdo řeší neúplné zadání a kdy se poptávka považuje za kvalifikovanou.

Stejný princip platí pro předání do realizace. Cílovým stavem není více formulářů, ale jeden srozumitelný balíček: platná nabídka, rozsah, kontakty, termíny, dokumenty a odpovědnost. Pokud se při práci objeví změna, má mít vlastní schválení a vazbu na rozpočet i fakturaci.

Digitalizace procesů pak není převod každé současné tabulky do nového systému. Je to odstranění zbytečných předání a vytvoření spolehlivého toku informací mezi lidmi, zakázkami a penězi.

Jak návrh ověřit s týmem

Proces nemá potvrzovat pouze vedení. Mapu musí projít lidé, kteří poptávku přijímají, připravují nabídku, vedou realizaci a zajišťují fakturaci. Každá role obvykle vidí jinou část problému.

Nejlepší kontrolou je přehrání jedné dokončené zakázky podle navržené mapy. U každého kroku se ověří, zda existoval potřebný vstup, kdo provedl rozhodnutí a kde zůstal výstup. Pokud mapa neobsahuje běžnou odbočku, například chybějící podklady nebo změnu rozsahu, musí se doplnit ještě před automatizací.

Budoucí stav je vhodné nejdřív ověřit na omezeném typu zakázek. Pilot ukáže, zda jsou pole srozumitelná, odpovědnosti reálné a upozornění užitečná. Teprve potom dává smysl rozšířit postup na další služby nebo týmy.

Co má být výsledkem procesního mapování

Výstupem nemá být diagram uložený bez dalšího použití. Pro rozhodnutí o digitalizaci stačí několik konkrétních podkladů:

  • mapa současného toku od jasného spouštěče po jasný výsledek;

  • tabulka vstupů, výstupů, odpovědností a míst evidence;

  • seznam čekání, přepisování, dohledávání a opakovaných výjimek;

  • návrh jednoduššího budoucího stavu;

  • jeden prioritní proces pro pilotní změnu;

  • odpovědná role a způsob, jak ověřit, že změna skutečně funguje.

Závěrečný checklist

  • Proces má jednoznačný začátek a konec.

  • Každý krok má popsaný vstup a ověřitelný výstup.

  • Odpovědnost patří konkrétní roli, ne obecně „týmu“.

  • Je určeno jedno místo s platnou verzí informace.

  • Mapa zachycuje také čekání, předávání a běžné výjimky.

  • Osobní údaje mají jasný účel, přístup a dobu uchování.

  • Budoucí stav nejdřív odstraňuje zbytečné kroky a teprve potom automatizuje.

  • První změnu lze ověřit na omezeném a reálném toku práce.

Shrnutí: nejdřív pochopit práci, potom vybírat technologii

Procesní mapa dává vedení i týmu společný obraz toho, jak se poptávka mění v zakázku a zakázka ve fakturu. Odhalí místa, kde chybí odpovědnost, vzniká další verze dokumentu nebo se čeká na informaci uloženou u jednoho člověka.

Teprve z takového podkladu lze určit, zda firma potřebuje upravit pravidla, sjednotit evidenci, propojit stávající nástroje nebo zavést CRM či ERP. Cílem není digitalizovat všechno. Cílem je vybrat první změnu, která zlepší skutečný provoz a vytvoří základ pro další kroky.

Zdroje a metodika

Tabulka mapování, prioritizační matice a ilustrační tok zakázky jsou vlastní praktické rámce připravené pro tento článek. Nejde o certifikační metodiku, právní stanovisko ani prezentaci výsledků konkrétního klienta.

KONZULTACE ZDARMA

Chcete téma probrat pro svou firmu?
